久久96国产精品久久久-久久发布国产伦子伦精品-久久精品国产精品青草-久久天天躁夜夜躁狠狠85麻豆

技術員聯盟提供win764位系統下載,win10,win7,xp,裝機純凈版,64位旗艦版,綠色軟件,免費軟件下載基地!

當前位置:主頁 > 教程 > 軟件教程 > Excel教程 >

Excel 2007繪制甘特圖查看項目安排情況

來源:技術員聯盟┆發布時間:2019-02-12 06:21┆點擊:

  在Excel 2007中使用圖表來進行分析數據,通常大家會選擇使用較常見的圖表類型,比如圖柱。還有一個類型更能體現出表格中的數據,那就是甘特圖,也是一種線條圖,非常適合用在工程進度的數據上。

  下面的過程可幫助在Excel2007中創建甘特圖(Gantt Chart)。對于此圖表,我們使用示例工作表數據。您可以將這些數據復制到工作表中,也可以使用自己的數據,只要使用的列標題和工作表結構是相同的。

  將示例工作表數據復制到一個空白工作表中,或者打開包含要繪制到甘特圖中的數據的工作表;

工作表數據

  工作表數據

  注釋 B 列和 C 列中(開始時間和工期)的值分別代表與開始日期相差的天數和完成任務所需的天數。

  選擇要在甘特圖中繪制的數據(我們的示例工作表數據中為 A1:C6);

  在“插入”選項卡上的“圖表”組中單擊“條形圖”;

  在“二維條形圖”下單擊“堆積條形圖”;

  在圖表中,單擊第一個數據系列,或者從圖表元素列表中選擇該數據系列(“格式”選項卡、“當前選擇”組和“圖表元素”框);

  在“格式”選項卡上的“當前選擇”組中,單擊“設置所選內容格式”;

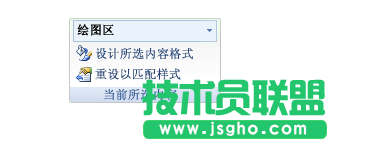

繪圖區

  繪圖區

  單擊“填充”,然后單擊“無填充”。

  單擊“關閉”。

  在圖表上,單擊圖例,然后按Delete。

  選擇縱坐標軸(數值軸),或者從圖表元素列表中選擇該坐標軸(“格式”選項卡、“當前選擇”組和“圖表元素”框)。

  在“格式”選項卡上的“當前選擇”組中,單擊“設置所選內容格式”。

  在“坐標軸選項”下,選中“分類次序反轉”復選框。

  甘特圖,是一種線條圖,是結合時間和活動或項目的一種圖表,圖中的線條就是用來表示在計劃期間,活動的安排及完成情況,是監測某項工程進度的很好方法,對于它的設置,就是在插入選項卡中選擇二維條形圖。
